【炭黑产业网】5月21日消息,据山西当地媒体报道,山西安仑化工有限公司正在推进的75MW炭黑尾气发电项目,目前已顺利完成总工程量的一半以上。

为了实现炭黑尾气发电提标,山西安仑化工有限公司投入了3.7亿元资金,实施75MW炭黑尾气发电项目。该项目运用了国内领先的工艺技术,通过大规模地利用炭黑尾气,旨在实现发电效率的大幅提升,同时降低能耗,减少对环境的影响。项目建成后,预计年发电量将超过5亿度,相较于以往6台机组的发电量,每年还能节约5万吨煤耗。

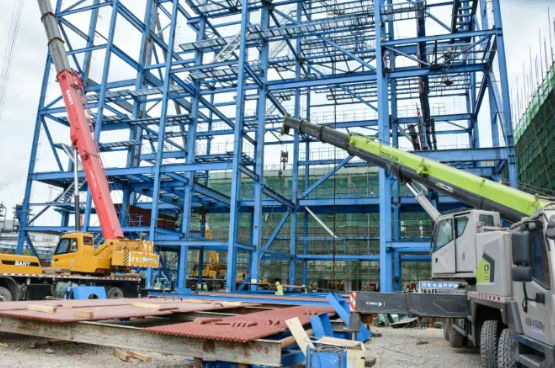

该项目煤气锅炉的钢架已经安装完毕,目前正在进行受热面系统设备的安装工作,锅炉辅炉的二次砌筑和设备基础施工也在同步进行中。同时,主厂房的除氧间、汽机间、空冷岛主体结构施工也在有序推进,脱硫脱硝系统的基础施工和设备加工工作也在同步展开。
据炭黑产业网了解,安仑化工的这一75MW炭黑尾气发电项目涵盖了多个关键建设内容,包括新建一台255吨/小时的超高温亚临界中间一次再热煤气锅炉、1台75MW的抽汽凝汽式直接空冷机组,以及配套的SCR脱硝系统和脱硫系统等。目前,该项目正按照既定计划稳步推进,预计将于今年12月份实现并网发电。
